承装(修、试)电力设施许可证申请流程

    责任编辑: 人气: 发表时间:2024-11-01 13:37:03
  • 一、许可证分为承装、承修、承试三个类别。

    取得承装类许可证的,可以从事电力设施的安装活动。 取得承修类许可证的,可以从事电力设施的维修活动。 取得承试类许可证的,可以从事电力设施的试验活动。


    二、 许可证分为一级、二级、三级、四级和五级。

    1.取得一级许可证的,可以从事所有电压等级电力设施的安 装、维修或者试验活动。

    2.取得二级许可证的,可以从事330千伏以下电压等级电力设 施的安装、维修或者试验活动。

    3.取得三级许可证的,可以从事110千伏以下电压等级电力设 施的安装、维修或者试验活动。

    4.取得四级许可证的,可以从事35千伏以下电压等级电力设施 的安装、维修或者试验活动。


    5.取得五级许可证的,可以从事10千伏以下电压等级电力设施 的安装、维修或者试验活动。
    三、  申请许可证应当具备法人资格及健全有效的安全生 产组织和制度,并符合下列条件:


    ( 一 )净资产

    具有与开展承装(修、试)电力设施活动相适应的净资产, 其所占总资产比例不低于15%。

    ( 二 )技术负责人、安全负责人

    1. 申请一级至三级许可证的,分别拥有5年以上与所申请许 可证类别相适应的电力设施安装、维修或试验管理工作经历,具 有电力相关专业中级以上职称;其中申请一级许可证的,应具有 电力相关专业高级职称;

    2. 申请四级至五级许可证的,分别拥有3年以上与所申请许 可证类别相适应的电力设施安装、维修或试验管理工作经历,具 有电力相关专业初级以上职称。

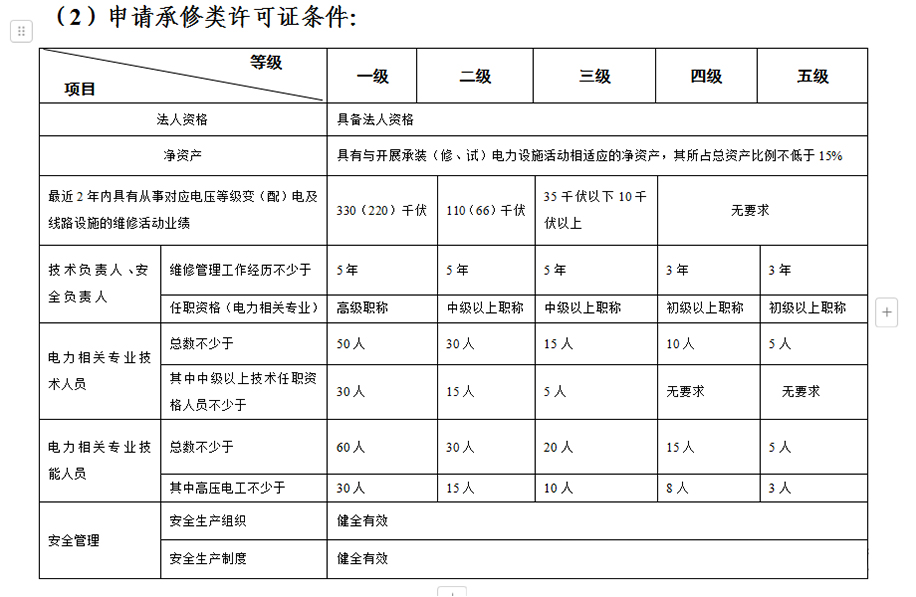

    (三)专业技术及技能人员

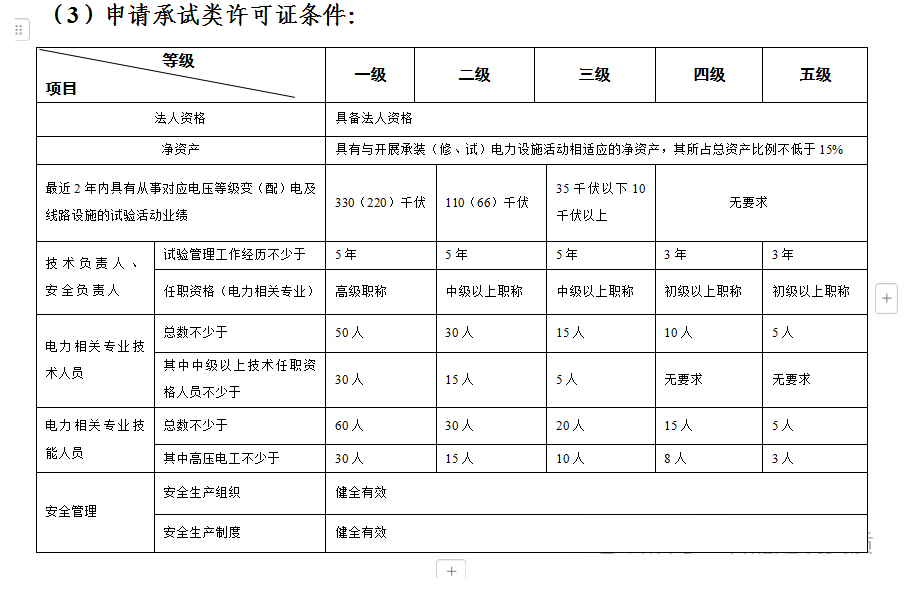

    1. 申请一级至三级许可证的,电力相关专业技术人员分别不 少于50人、30人和15人,其中具有中级以上技术任职资格的分 别不少于30人、15人和5人;电力相关专业技能人员分别不少于 60人、30人和20人,其中高压电工分别不少于30人、15人和 10人;

    2. 申请四级至五级许可证的,电力相关专业技术人员分别不 少于10人和5人;电力相关专业技能人员分别不少于15人和5 人,其中高压电工分别不少于8人和3人。

    前款第(二)项、第(三)项规定的各类人员均不得同时在 其他单位任职;技术负责人可由本单位专业技术人员兼任,安全 负责人应专人专岗。


    四、 申请一级至三级许可证的,除具备本办法第八条规定的相应条件外,还应具有下列与申请的许可证类别和等级相适应的业绩:

    (一)申请一级至三级承装类许可证的,最近3年内应分别 具有从事330(220)千伏、110(66)千伏、35千伏以下10千伏 以上电压等级变(配)电及线路设施的安装活动业绩,且质量合 格;在此期间从事电力设施安装业务的最高年度工程结算收入分 别不少于2亿元、1亿元和3000万元;

    (二)申请一级至三级承修类或承试类许可证的,最近2年 均应分别具有从事330(220)千伏、110(66)千伏、35千伏以 下10千伏以上电压等级变(配)电及线路设施的维修或试验活动 业绩。

    五、申请许可证,应当向申请人所在地的派出机构提 出,并提交申请表;申请一级至三级许可证的,还需要提交相关业绩材料。

    六、取得许可证的单位合并或分立后新设单位申请许 可证的,应当提交申请表以及合并或分立相关材料。分立后至多一个单位可承继分立前单位从事同类活动的业 绩;其他新设单位同时申请该类别许可证的,按首次申请办理。

    七、 派出机构收到申请,应当对申请材料是否齐全、 是否符合法定形式进行审查。派出机构有权要求申请人就申请事 项作出解释或者说明。

    八、 派出机构对申请人提出的申请,应当根据下列情况分别作出处理:

    (一)申请材料存在可以当场更正的错误的,应当允许申请 人当场更正;

    (二)申请材料不齐全或者不符合法定形式的,应当当场或 者五日内向申请人发出申请材料补正通知书,并一次告知需要补 正的全部内容;

    (三)申请材料齐全并符合法定形式的,或者申请人按照派 出机构的要求提交全部补正申请材料的,应当向申请人发出受理 通知书。

    本办法中所称“以上”、“以下”、“不低 于”、“不少于”均包含本数。




最新案例

    江苏南京开关厂110kvgis耐压试验圆满完成
      10月23日,江苏南京开关厂成功完成了gis各项试验项目,gis作为电力系统中的重要设备,其性能和质量直接关系到电力系统的安全稳定运行。因此,对gis进行严格的试验和检测是确保其质量的关键环节。此次试验由木森运维专业团队在严格的安全措施和操作规程下进行,确保了试验的准确性和可靠性,据了解,南京开关厂股份有限公司,是专业从事变配电成套、元器件及智能化系统的研发、生产、安装、运维、销售服务。
    详情
    35kv祁家湾变电站断路器及电流互感器试验
          35kv祁家湾变电站位于湖北省武汉市黄陂区祁家湾镇,祁家湾变电站主要负责将上级电网输送来的电能进行降压处理,然后输送到祁家湾镇及周边地区的用户端。项目名称为35kv祁家湾变电站更换一台断路器,1组电流互感器
    详情
    河南平煤神马东大化学有限公司变电站预防性试验顺利完成
           河南平煤集团神马东大化学有限公司是一家以从事化学原料和化学制品制造业为主的企业,为应对即将到来的用电高峰,确保电力设施的稳定运行,该公司要求进行现场预防性试验。此次试验覆盖了该公司的关键电力设施,试验内容包括:110kv变压器2台、10kv及35kv柜18面、110kv间隔2个,旨在通过全面检查和测试,及时发现并处理潜在的安全隐患。2024年5月26日,我公司运维部分6名试验人员出发八朝古都河南开封,为河南平煤集团神马东大化学有限公司进行为期2天的2024年度变电站预防性试验。
    详情
